Erweiterung des Feuerwehrhauses in Obereisesheim

Erweiterung des Feuerwehrhauses in Obereisesheim

Aktuell wird das bestehende Feuerwehrhaus in Neckarsulm-Obereisesheim um einen Erweiterungsbau vergrößert.

Nachstehend einige Impressionen des Bauprozesses:

30.06.2025 – Vorher
30.06.2025 – Vorher
09.07.2025 – Baustelleneinrichtung und Vermessungsarbeiten
10.07.2025 – Beginn Baggerarbeiten
10.07.2025 – Beginn Baggerarbeiten
15.07.2025 – Baggerarbeiten abgeschlossen
30.07.2025 – Betonierung Bodenplatte
30.07.2025 – Betonierung Bodenplatte
31.07.2025 – Bodenplatte vollständig betoniert
11.08.2025 – Bodenplatte während Aushärtung
11.09.2025 – Anlieferung und Errichtung der Module
11.09.2025 – Vorbereitung der einzelnen Module
11.09.2025 – Das erste Modul schwebt ein
11.09.2025 – Module für das Erdgeschoss erfolgreich errichtet
11.09.2025 – Errichtung von insgesamt 8 Modulen
11.09.2025 – Zwischenstand nach 6 von 8 Modulen
11.09.2025 – Alle 8 Module erfolgreich errichtet
11.09.2025 – Anbau komplett errichtet
12.09.2025 – Einblick in den zukünftigen Unterrichtsraum
16.09.2025 – Weitere Fertigbauteile werden angeliefert
16.09.2025 – Setzen der Wände für den Eingangsbereich
16.09.2025 – Eingangsbereich
18.09.2025 – Ausräumen des bestehenden Unterrichtsraums in Vorbereitung für den Umbau

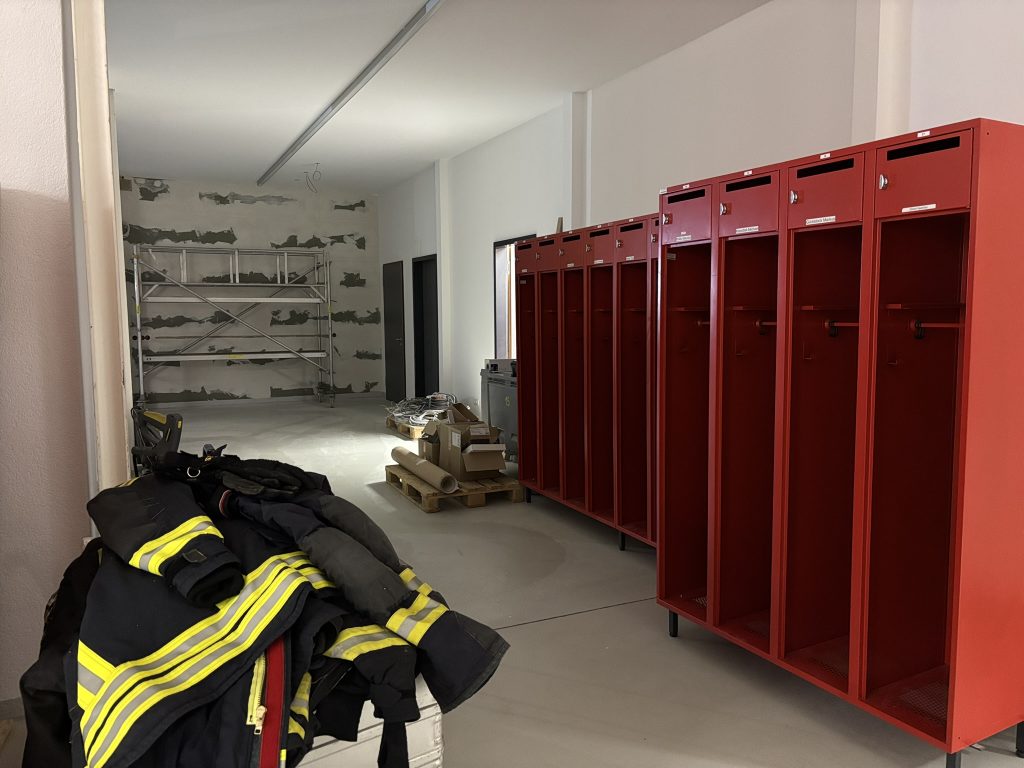

18.09.2025 – Entfernen der Wandverkleidung im bestehenden Unterrichtsraum durch die Einsatzkräfte
19.09.2025 – Einbau der Treppe im Eingangsbereich
19.09.2025 – Eingangsbereich
20.09.2025 – Zwischenstand Rohbau
29.09.2025 – Fliesenverlegung im zukünftigen Umkleidebereich
10.10.2025 – Beginn Errichtung des Zwischenbaus
10.10.2025 – Beginn Errichtung des Zwischenbaus
10.10.2025 – Zwischenstand Innenausbau (Unterrichtsraum/ Obergeschoss)
13.10.2025 – Grundgerüst Zwischenbau errichtet
13.10.2025 – Einbau Fenster und Türelement
13.10.2025 – Einbau Leuchten (Erdgeschoss)
13.10.2025 – Einbau „Alubond“ (Verkleidung) im Sanitärbereich
14.10.2025 – Zwischenbau errichtet
14.10.2025 – Zwischenstand von Oben (inkl. errichtetem Zwischenbau)
14.10.2025 – Zwischenstand Außenansicht
21.10.2025 – Zwischenstand Innenausbau Erdgeschoss (Umkleidebereich)
21.10.2025 – Zwischenstand Innenausbau Obergeschoss (Unterrichts- und Aufenthaltsraum)
21.10.2025 – Zwischenstand Treppenhaus

21.10.2025 – Installation Photovoltaik-Anlage
28.10.2025 – Einbau der Küche
28.10.2025 – Einbau der Küche
30.10.2025 – Abdichtung Dach Zwischenbau
30.10.2025 – Montage Treppengeländer
03.11.2025 – Mobile Trennwände im Unterrichtsraum eingebaut
04.11.2025 – Isolierung des Eingangsbereichs von außen
17.11.2025 – Vorbereitungen Durchbruch (im Bestandsgebäude)
18.11.2025 – Durchbruch zwischen Bestandsgebäude und Zwischenbau
18.11.2025 – Durchbruch zwischen Bestandsgebäude und Zwischenbau
20.11.2025 – Durchbruch zwischen Bestandsgebäude und Zwischenbau
20.11.2025 – Durchbruch zwischen Bestandsgebäude und Zwischenbau

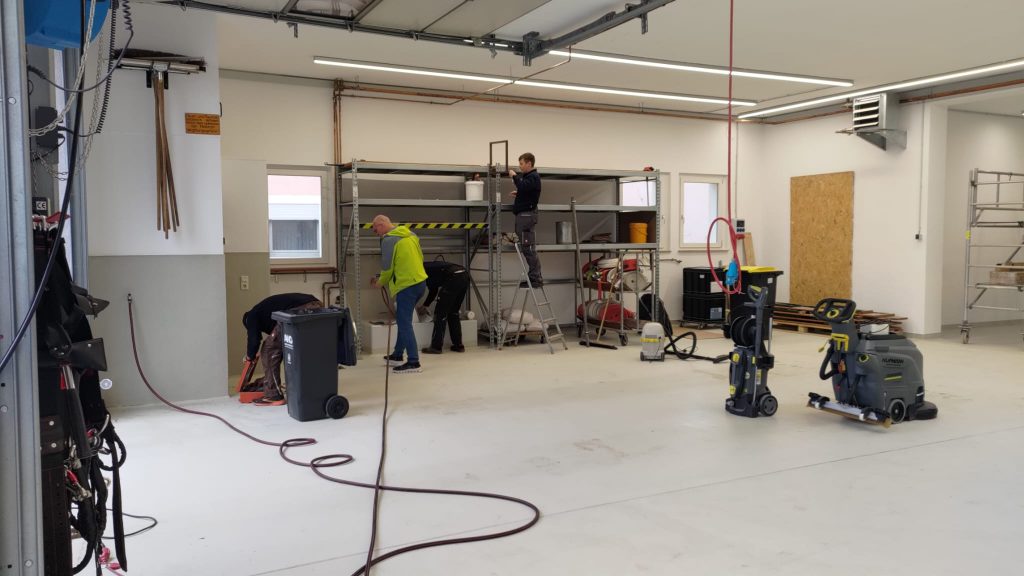

20.11.2025 – Fortschritt Innenausbau (Innenverkleidung)
24.11.2025 – Vorbereitungen für weitere Durchbrucharbeiten
24.11.2025 – Fortschritt der Isolierungsarbeiten
25.11.2025 – Durchbruch zwischen bestehendem Unterrichtsraum und Fahrzeughalle (Bestandsgebäude)
26.11.2025 – Fortschritt Innenausbau im Zwischenbau
27.11.2025 – Einbringung Stahlträger
27.11.2025 – Durchbruch zwischen bestehendem Unterrichtsraum und Fahrzeughalle (Bestandsgebäude)
28.11.2025 – Durchbrüche sind erfolgt

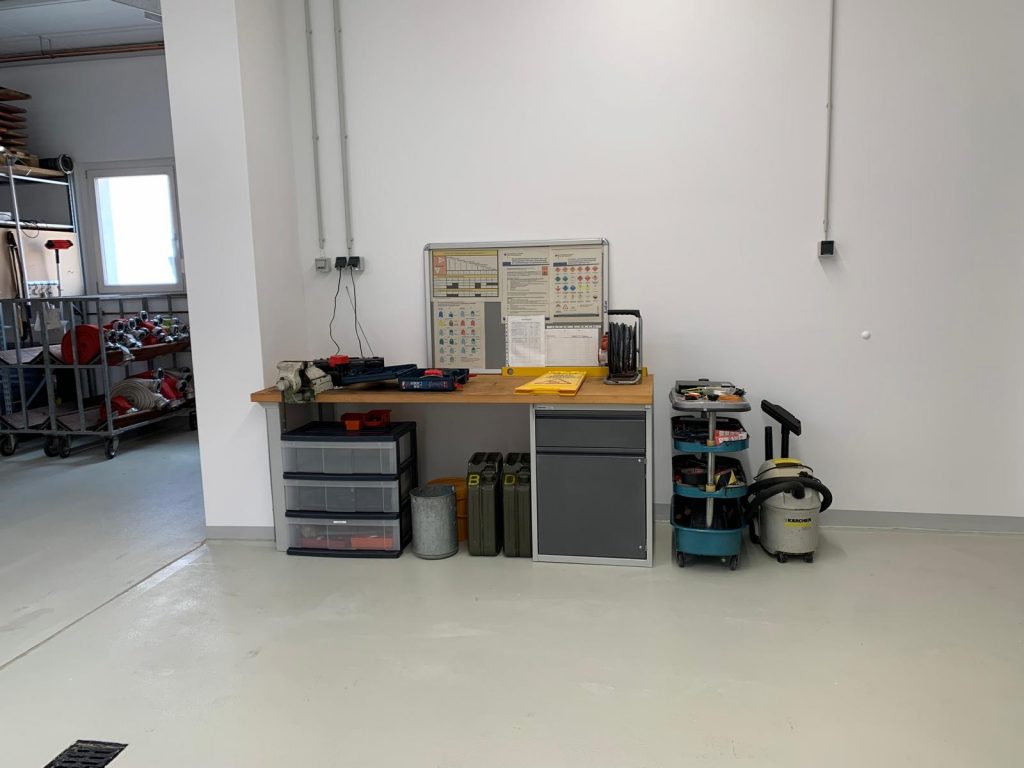

01.12.2025 – Fortschritt Sanitärräume im Anbau (Erdgeschoss)
02.12.2025 – Fortschritt Sanitärräume im Anbau (Erdgeschoss)

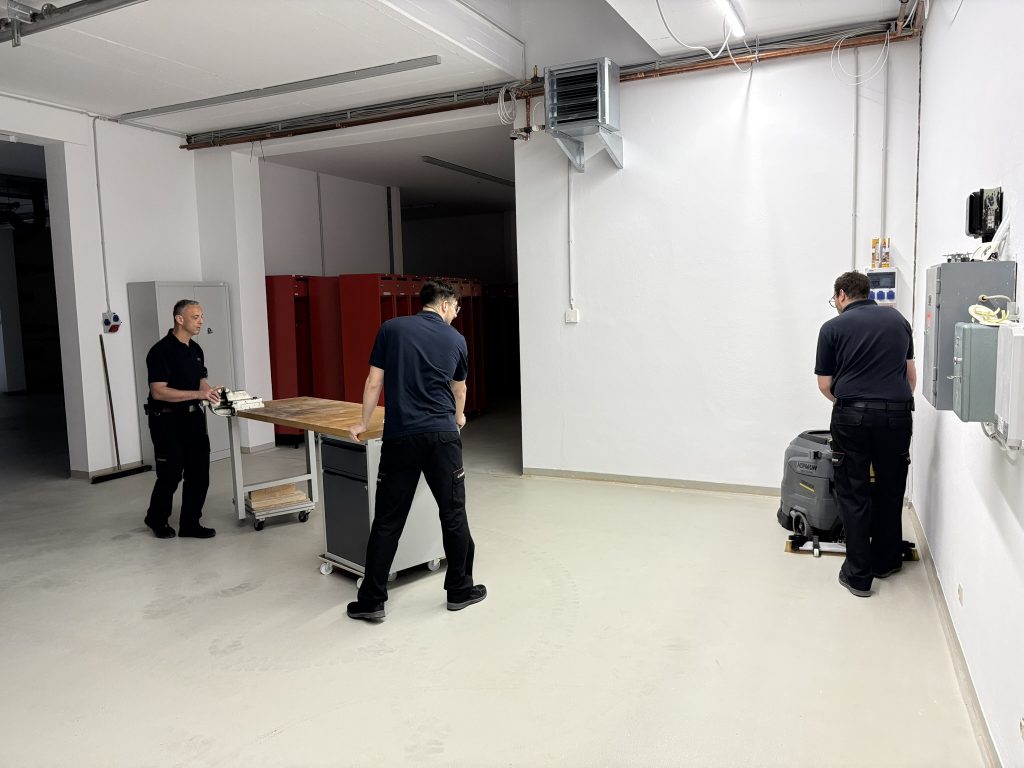

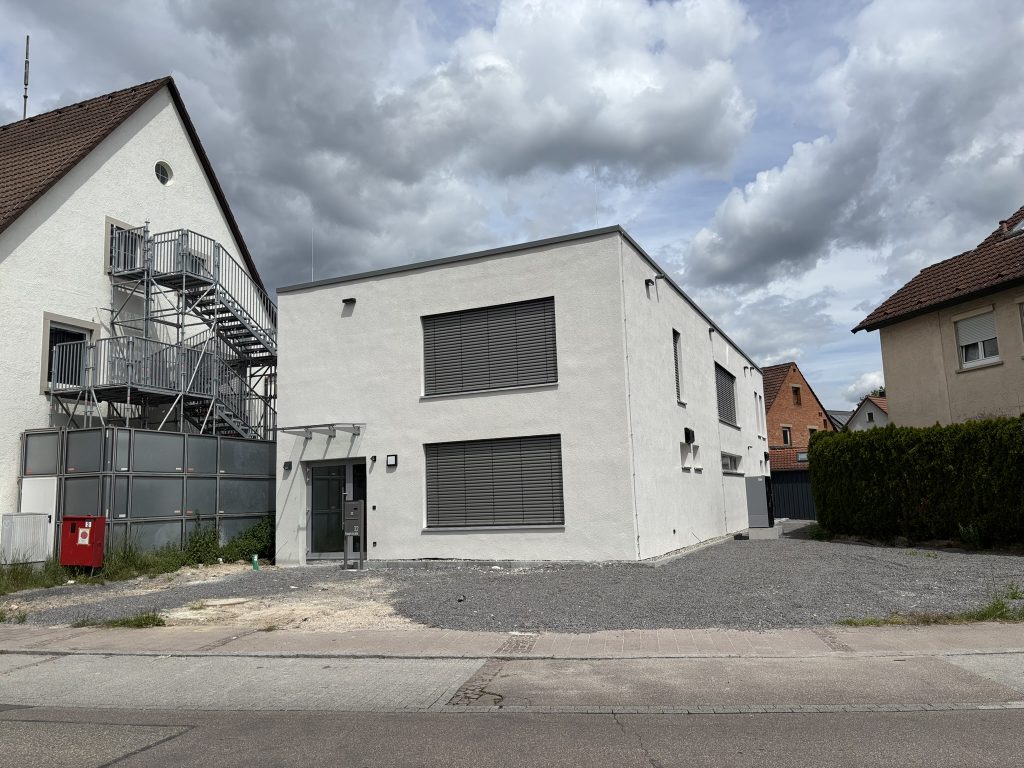

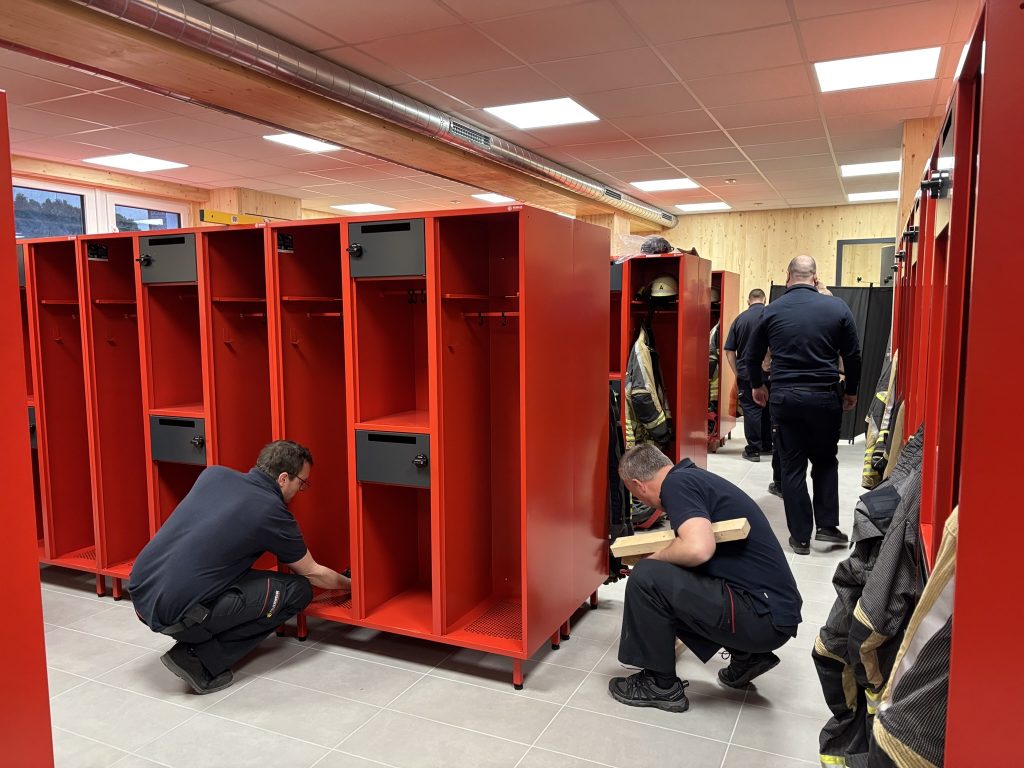

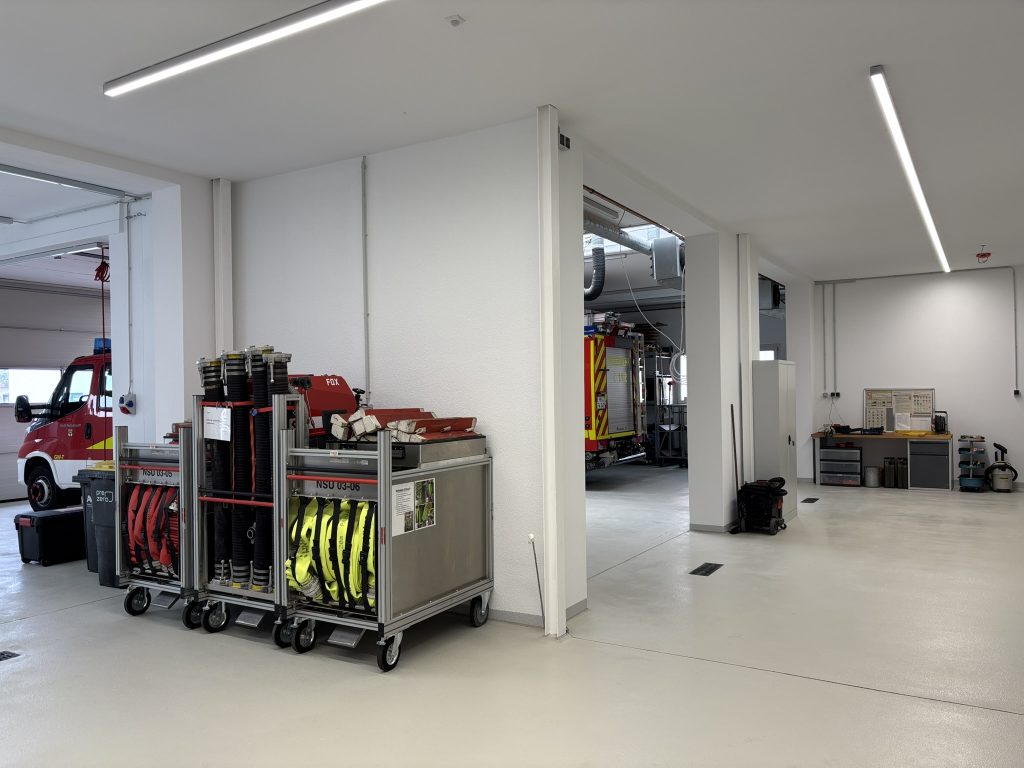

02.12.2025 – Umzug der Spinde aus der Fahrzeughalle in den ehemaligen Unterrichtsraum
02.12.2025 – Umzug der Spinde aus der Fahrzeughalle in den ehemaligen Unterrichtsraum
03.12.2025 – Vorbereitung der Durchbrüche zwischen bestehender Fahrzeughalle und Zwischenbau
03.12.2025 – Vorbereitung der Durchbrüche zwischen bestehender Fahrzeughalle und Zwischenbau
04.12.2025 – Erster Durchbruch zwischen bestehender Fahrzeughalle und Zwischenbau
04.12.2025 – Zwischenstand Außenfassade
09.12.2025 – Fortschritt Zwischenbau
09.12.2025 – Vorbereitung der Durchbrüche zwischen der bestehenden Fahrzeughalle und Zwischenbau
10.12.2025 – Zweiter Durchbruch zwischen bestehender Fahrzeughalle und Zwischenbau
17.12.2025 – Fortschritte im Treppenhaus
18.12.2025 – Zwischenstand der Durchbrüche zwischen bestehender Fahrzeughalle und Zwischenbau
20.12.2025 – Estrich im Zwischenbau wurde gegossen
23.12.2025 – Estrich im Zwischenbau trocknet über die Feiertage
23.12.2025 – Estrich im Zwischenbau trocknet über die Feiertage
30.12.2025 – Zwischenstand Verputzarbeiten
